江西省园林绿化工程消耗量定额及统一基价表 2023年版有什么内容

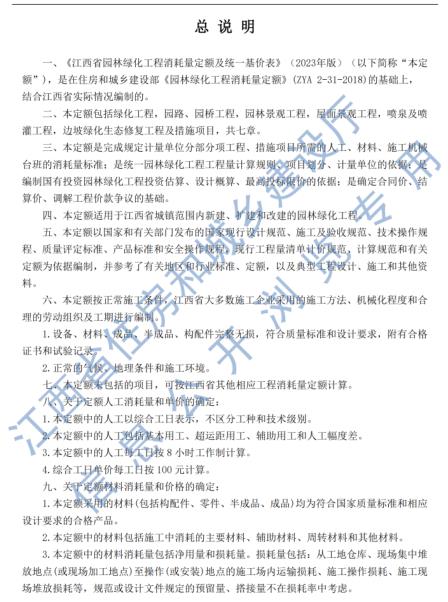

江西省园林绿化工程消耗量定额及统一基价表(2023年版)详细规定了园林绿化工程中各类项目的消耗量定额和统一基价,以下是其主要内容:
一、编制依据与适用范围
该定额是在住房和城乡建设部《园林绿化工程消耗量定额》(ZYA2-31-2018)的基础上,结合江西省实际情况编制的。
适用于江西省城镇范围内新建、扩建和改建的园林绿化工程。
二、定额内容结构
章节划分:定额共包括七章,分别是绿化工程、园路和园桥工程、园林景观工程、屋面工程、喷泉及喷灌工程、边坡绿化生态修复工程以及措施项目。
项目划分:每个章节下都详细列出了具体的工程项目,如绿地整理、起挖植物、汽车运输苗木、栽植植物、养护等。
三、消耗量定额
人工消耗量:定额中的人工以综合工日表示,不区分工种和技术级别,包括基本用工、超运距用工、辅助用工和人工幅度差。综合工日单价每工日按100元计算。
材料消耗量:定额中采用的材料(包括构配件、零件、半成品、成品)均为符合国家质量标准和相应设计要求的合格产品。材料消耗量包括净用量和损耗量,损耗量考虑了从工地仓库至操作地点的施工场内运输损耗、施工操作损耗等。
机械消耗量:定额中的机械按常用机械、合理机械配备和施工企业的机械化装备程度确定,机械台班消耗量按正常机械施工工效并考虑机械幅度差综合确定。
四、统一基价
定额中列出了各个项目的统一基价,作为编制工程投资估算、设计概算、最高投标限价的依据。
统一基价考虑了材料、人工、机械等费用的综合成本,并考虑了合理的利润和税金。
五、其他说明
定额中未包括的项目,可按江西省其他相应工程消耗量定额计算。
施工与生产同时进行或在有害身体健康的环境中施工时的降效增加费,定额未考虑,发生时另行计算。
定额中使用到两个或两个以上系数时,按连乘法计算。
工程计量时,不同单位的准确度取值有所不同,如以“t”为单位时保留小数点后三位数字,以“m”、“m²”、“m³”、“kg”为单位时保留小数点后两位数字。
六、附录与附加说明
附录部分包括了江西省园林绿化工程费用定额、砂浆配合比、机械台班费用以及术语解释等,为定额的使用提供了详细的参考。
附加说明部分对定额中的未尽事宜进行了补充和解释,确保定额的完整性和准确性。
综上所述,江西省园林绿化工程消耗量定额及统一基价表(2023年版)是园林绿化工程计价的重要依据,涵盖了人工、材料、机械等各方面的消耗量定额和统一基价,为工程的投资估算、设计概算、最高投标限价等提供了可靠的依据。
*特别声明:电子文本仅供个人标准化学习、研究使用,不得复制、发行、汇编、翻译或网络传播等。
《城乡规划法》对县级以上人民政府有关部门违法失职的行政法律责任有何规定?
11-27
《城乡规划法》对镇人民政府或者县级以上人民政府城乡规划主管部门违法的行政法律责任有何具体规定?
11-27
在城市、镇规划区进行工程建设,为何要办理《建设工程规划许可证》?
11-27
以出让方式取得国有土地使用权的建设项目,申请办理《建设用地规划许可证》有何规定?
11-27
以划拨方式取得国有土地使用权的建设项目,申请办理《建设用地规划许可证》有何规定?
11-27
什么是城乡规划行政许可基本制度?
11-27
城市新区开发和建设应当遵循哪些原则?
11-27
实施城乡规划的原则性规定是什么?
11-27
《城乡规划法》规定乡和村庄规划编制和审批主体是谁?
11-27
